バッテリー エネルギー ストレージ調達ガイド: システム インテグレーター向け 7 フェーズ BESS フレームワーク (2026)
目次
バッテリー エネルギー ストレージ調達ガイド: システム インテグレーター向け 7 フェーズ BESS フレームワーク (2026)
最終更新日: 2026 年 10 月 | Enerbe エンジニアリング チームが執筆
はじめに: BESS 調達が他と異なる理由
クイックアンサー:バッテリーエネルギー貯蔵システム (BESS) の調達は、(1) 要件の定義、(2) サプライヤーの特定と候補リストの作成、(3) 構造化された RFQ の発行、(4) 各入札の評価と検証、(5) 総所有コストの比較、(6) 契約の交渉、(7) 署名前の最終チェックリストの実行の 7 つのフェーズを経ます。選択基準とスコア表は当社のサプライヤー選択ガイドに記載されています。現場での検証については、当社の工場監査ガイドで説明されています。このページは、それらを結び付けるエンドツーエンドのプロセスです。契約には 8 ~ 12 週間、さらに生産と納品には 8 ~ 16 週間かかることが予想されます。最も安い見積りが10年間で最も安いシステムになることはほとんどありません。
バッテリーエネルギー貯蔵の調達は、変圧器や配電盤の購入とは異なります。トランスは、いくつかの規格に照らして検証できるデータシートを備えた受動コンポーネントです。 BESS は、セル、バッテリー管理システム (BMS)、電力変換システム (PCS)、エネルギー管理システム (EMS)、熱管理、およびエンクロージャーから構築された統合されたソフトウェア定義システムです。これらの部品は相互作用し、相互作用の方法は数千サイクルにわたって変化します。
ほとんどの電気機器よりも購入が難しい理由が 3 つあります。
-
認定はコンポーネント レベルだけでなく、システム レベルでも行われます。セルには UN38.3 が準拠し、バッテリーには UL 1973 が準拠する場合がありますが、完全な BESS は多くの場合、許可と保険のために UL 9540 および UL 9540A を必要とします。コンポーネント証明書を合計すると、システム証明書にはなりません。
-
パフォーマンスは約束されていますが、目に見えるものではありません。サイクル寿命、容量保持、往復効率は、何年も経って初めて明らかになります。あなたは、それを尊重するために今後も存続することを望むサプライヤーの支援を受けて、将来についての保証を購入していることになります。
-
この決定は部門を超えて行われます。エンジニアリング、調達、法務、財務、保険会社はすべて発言権を持っています。そのうちの 1 つを省略したプロセスは、変更にコストがかかる場合に後半で停止する傾向があります。

このガイドでは、7 つのフェーズを順番に説明します。 BESS の化学的性質と仕組みについては、 BESS 調達ガイドを参照してください。すべての LiFePO4 アプリケーションにわたる調達については、 B2B 調達ガイドを参照してください。
フェーズ 1: 調達要件を定義する
失敗した調達のほとんどは、単一のサプライヤーに連絡する前に失敗します。買い手は曖昧な RFQ (「500kWh バッテリー、最良の価格を見積もってください」) を発行し、5 つの異なる仮定に基づいて構築された 5 つの見積書を受け取りますが、それらを比較することはできません。フェーズ 1 はそれを阻止するために存在します。
技術的、商業的、およびコンプライアンスの要件を書面によるベースラインとして書き留めます。すべてのサプライヤーは同じベースラインを取得し、すべての見積もりはそれに基づいて返されます。
技術的要件
| パラメータ | 指定する内容 | なぜそれが重要なのか |
|---|---|---|
| 使用可能容量 | kWh または Ah は銘板ではなく、使用可能な国防総省窓口で | ネームプレートと使用可能なプレートは 5 ~ 10% 異なる場合があります |
| 定格電力 | 連続およびピーク kW、充電および放電、持続時間付き | CレートとPCSサイズを設定します |
| 間隔 | 定格電力での時間 (1 時間、2 時間、4 時間) | エネルギー対電力比を定義します |
| 直流電圧 | 公称値と範囲(例:48V、51.2V、600-1500V) | PCS と保護デバイスを一致させる必要がある |
| サイクル寿命/保証 | 規定の容量保持までのサイクル (例: 6000 ~ 70%) | 交換時期と保証をサポート |
| 動作温度 | 周囲範囲(HVAC の有無にかかわらず) | 熱設計と寒冷時の限界を推進 |
| IP等級 | 設置環境のエンクロージャ侵入保護 | 屋外現場ではIP54/IP55以上が必要 |
| コミュニケーション | CAN、RS485、Modbus、イーサネット;プロトコルとデータポイント | EMS の統合と監視に必要 |
| 往復効率 | 規定の動作点における最小保証 RTE | いくつかのポイントが長年にわたる収益を変える |
商用要件
-
サプライヤーがオプションを提案できるように範囲として記載された、 kWh あたりの予算と目標価格
-
必要な納期(工場出荷日だけでなく、現場準備完了日と試運転日も含む)
-
設置範囲: 供給のみ、供給および監視、またはフル EPC
-
期待される保証期間: 長さ、パフォーマンス保証、および地域でサービスを提供する業者
-
組織が受け入れることができる支払い条件と資金調達のニーズ
-
スペアとトレーニング: スペアモジュール、BMS スペア、およびオペレータートレーニング
コンプライアンス要件
このステップでは、プロジェクトに必要な証明書を特定します。サプライヤーが実際にそれらを保有していることを確認する方法については、フェーズ 4 およびBESS 認定ガイドに記載されています。
-
製品およびシステムの安全性: UL 1973 (バッテリー)、UL 9540 および UL 9540A (システム)、IEC 62619、CE、輸送用 UN38.3
-
ローカル コードとグリッド ルール: NFPA 855、ローカル AHJ 要件、および公共事業相互接続ルール
-
保険要件: 多くの保険会社は、見積もりの前に UL 9540A 熱試験データを求めます。
調達のヒント: RFQ が発行される前に、要件草案をエンジニアリング、法務、および保険会社に送信してください。保険会社が UL 9540A を必要としていて、入札後に最終候補リストが崩れ、スケジュールが数週間遅れていることが判明した場合。
フェーズ 2: サプライヤーの特定と候補者リストの作成
要件が決まったら、サプライヤー候補の長いリストを作成し、RFQ を受け取る 3 ~ 5 社の最終リストに絞り込みます。 RFQ を 5 件以上に送信すると、労力が無駄になり、適切に評価されない入札が発生します。送信先が 3 つ未満の場合、レバレッジが失われます。
BESS サプライヤーを探す場所
| チャネル | 使用方法 | 気をつけてください |
|---|---|---|
| 業界ディレクトリ | ESA メンバー ディレクトリと全国ストレージ協会のリスト | メンバーシップは審査されていません |
| トレードショー | RE+、Intersolar、eesヨーロッパ。メーカーやインテグレーターに直接会う | 実際の工場の隣でトレーダーが展示 |
| 紹介 | EPC、インテグレーター、オペレーターに誰を使用したかを尋ねる | 1 つの優れたプロジェクトは実績ではありません |
| オンライン検索 | サプライヤーを見つけて確認します。検索ランクだけで最終候補に挙げないでください | SEOはメーカーよりも再販業者に有利 |
| 業界レポート | BNEF および Wood Mackenzie のサプライヤーおよび階層リスト | 階層ステータスは完全な BESS ではなくセルをカバーします |
| 認証機関のデータベース | UL Product iQ および TÜV オンライン ディレクトリ | 時間を費やす前に証明書が存在することを確認します |
候補者リストに名を連ねる
長いリストを一定の基準に照らして選別し、合格した 3 ~ 5 社のサプライヤーを保持します。審査基準、それぞれの確認方法、およびサプライヤー認定フォームの詳細は、 サプライヤー選択ガイドに記載されています。つまり、同様の規模と任務の関連プロジェクト、現行モデル固有の証明書、商社ではなく自社工場、安定した財務、検証可能な参照、追跡可能なグレード A セル、およびローカル サービス ルートを備えた社内エンジニアリングが求められています。これらの基本をクリアできないサプライヤーは、たとえ提示価格がどれほど低くても RFQ を受け取ることはできません。
フェーズ 3: RFQ の準備 — 比較可能な見積もりを取得する
RFQ の仕事は、見積もりを比較できるようにすることです。 5 つのサプライヤーがそれぞれ独自の範囲、インコタームズ、および何を含めるかを決定した場合、「最も安い」見積書が単に最も多く除外されたものになる可能性があります。優れた RFQ は範囲と形式を修正するため、価格の違いが実際の違いを反映します。
RFQ に含めるべき内容
-
プロジェクトの概要:場所、アプリケーション、サイト条件、グリッド接続ポイント、試運転日、システムのデューティ サイクル。
-
要件ベースライン:フェーズ 1 で作成した技術要件、商業要件、およびコンプライアンス要件を、再入力するのではなく添付します。サプライヤーに各ラインを確認するか、書面による例外を受け入れるよう依頼してください。
-
一般的な見積書式:固定のインコタームズと場所、1 つの通貨、明確な範囲境界、および含まれるものと除外されるもの (PCS、EMS、変圧器、HVAC、消火器、ケーブル配線、試運転、予備品) の境界線。価格が有効な期間を維持する必要があることを示します。
-
サプライヤー情報の要求:会社の背景と所有権、工場の場所と規模、生産ラインと月次生産量、セルのブランドとソース、ISO 9001/14001/45001、連絡先付きの参照プロジェクト、および最新の監査済み財務情報または銀行参照。
-
プロセスと日付:提出期限、入札のアドレスまたはポータル、見積もりの評価基準、監査と授賞予定日。
よくある RFQ の間違い — インコタームズ:一部のサプライヤーに DDP と他の FOB の見積もりを依頼すると、価格の比較が不可能になり、海外メーカーの DDP では関税、通関リスク、不明確な責任の移転が隠蔽される可能性があります。 1 つのインコターム (通常、港配送の場合は CIF または FOB、目的地の通関はお客様が処理します) を修正し、すべてのサプライヤーにそれを使用するよう依頼します。注文する前に、運送業者が UN3480/UN3481 に基づいて LiFePO4 を受け入れていることを確認してください。 出荷証明書ガイドを参照してください。
フェーズ 4: サプライヤーの評価と検証
入札が戻ってきたら、3 段階で評価します。このフェーズのポイントは、すべての入札者に対して同じ基準を使用して、サプライヤーが書面で約束したことが真実であることを確認することです。詳細な基準、重み、およびスコア マトリックスは、 選択ガイドに記載されています。このセクションでは、各ステップがプロセスのどこに該当するかを示します。
| ステージ | あなたがすること | 参照 |
|---|---|---|
| 1. 紙の採点 | 技術的適合性、認証、製造、商業条件、アフターセールスをカバーする同じ重み付けテーブルに対してすべての見積もりを採点します。スコアと理由を書面で記録します。 | 選択と採点ガイド |
| 2. 検証 | 各証明書を発行機関のオンライン データベースと照合し、現場での製造能力をライブ ビデオまたは第三者を通じて確認します。参照プロジェクトを呼び出します。 | 工場監査ガイドと認証ガイド |
| 3. サンプル/初回バッチ | サンプルまたは最初のバッチの BMS 構成、Hi-Pot、容量、エージング、および通信をテストし、後のバッチでも出荷前検査を継続します。 | 監査ガイド (最終テスト) |
ポイント:前払い価格は評価ウェイトのおよそ 30% 以下に抑えます。価格が優勢な場合、他の基準はすべて飾りとなり、最も範囲が狭く、BMS が最も弱い入札が 2 年目に現れる理由で勝ちます。書面によるスコアは、落選した入札者が賞に異議を申し立てた場合にも保護されます。
フェーズ 5: 商用評価 — 価格だけではなく TCO

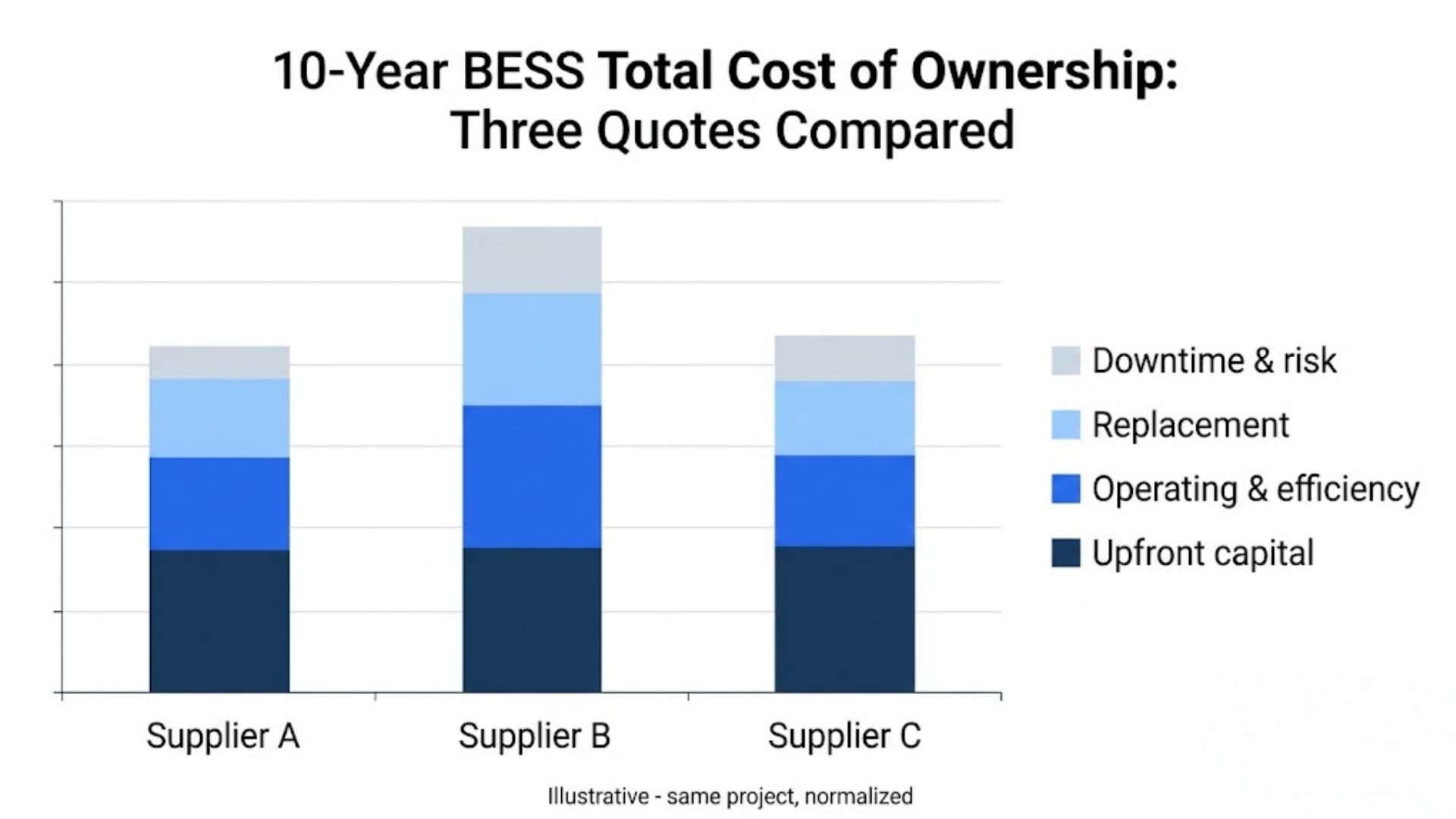

技術段階と検証段階の後、プロジェクト期間全体にわたる総所有コストについて、残っている入札を比較します。 TCO には、購入価格では無視されるコストが加算されます。
| 原価構成要素 | 含まれるもの |
|---|---|
| 先行資金 | バッテリー、PCS、EMS、エンクロージャ、システムバランス、設置、試運転 |
| 運営コスト | HVAC と寄生負荷 (部分的には往復効率によって左右される) |
| メンテナンス | 計画されたサービス、フィルター、検査、およびサービス契約 |
| 交換 | 容量が保証値を下回った場合のモジュールまたはパックの交換 |
| 融資 | 返済期間中の利息・手数料 |
| ダウンタイム | 故障や修理中の収益の損失または違約金 |
| リスクと寿命の終わり | 保証不履行のリスク、廃止措置、輸送およびリサイクル |
比較する前に正規化する
見積もりでは、さまざまな容量ベースと保証期間が使用されることがよくあります。ランク付けの前に、それらを共通の単位、通常は使用可能な kWh あたりのコストと保証サイクルまたは年あたりのコストに正規化します。
| 引用 | 価格 | 使用可能kWh | $ / 使用可能なkWh |
|---|---|---|---|
| サプライヤーA | 80,000ドル | 410 | $195 |
| サプライヤーB | 76,000ドル | 360 | $211 |
| サプライヤーC | 84,000ドル | 430 | $195 |
この例では、使用可能な kWh 当たりの最低価格 (サプライヤー B) が最も高価です。サプライヤー A と C は、保証、効率、検証結果によって正規化された単価を決定します。
ラウンドトリップ効率は、時間の経過とともに同様に機能します。 RTE が 95% のシステムは、各サイクルで 90% のシステムよりも 5% 多くの蓄積エネルギーを返します。毎日循環するシステムでは、その差は 10 年間にわたる測定可能な収益または燃料節約に反映され、パンフレットではなく TCO に含まれます。
フェーズ 6: 契約のレビュー — 取引の勝敗が決まる場所
契約により、販売約束が強制力のある条件に変わります。法的な検討を受けてください。サプライヤーの標準見積書を添付するだけの文書に署名しないでください。
保証条件
-
2 つの個別の保証:欠陥保証 (年) と性能または容量の保証 (指定されたサイクル数または年数での最小容量)。両方をカバーする 1 つの曖昧な表現を受け入れないでください。
-
定義された容量テスト:クレームが行われる際に容量を測定するために使用される方法、温度、速度、および機器。
-
救済:修理、交換、または返金、輸送と設置の負担者、および救済の期限。
-
除外事項:読んでください。不適切な取り付け、温度の乱用、および「マニュアルに従わない」場合、カバーの広い部分が無効になる可能性があります。
-
現地サービス:設置国で保証作業を行うのは誰か、およびそのトレーニングはどのように行われるか。
-
サプライヤーの存続:メーカーが買収されるか取引を停止した場合、保証はどうなりますか。親会社保証または保証金は、大量注文に役立ちます。
配送および受領条件
-
配達日とインコタームズ、定義されたリスクの移転と運送業者の受け入れが確認されたもの
-
納期遅延による違約金(賠償金の清算)は通常、1週間あたりの契約金額の割合に上限があり、
-
受け入れとテスト:工場受け入れテスト (FAT)、現場受け入れテスト (SAT)、権利または最終支払い前の合格基準
-
梱包および文書: パッキングリスト、コマーシャルインボイス、MSDS、UN38.3、試験報告書、マニュアル、および証明書
-
スペアパーツ:合意された数量、価格、入手可能期間
-
トレーニングと試運転のサポート: 範囲、日程、旅費の負担者
支払い条件
-
スケジュールのバランスをとる:一般的なパターンは、30% の保証金、60% の出荷前または出荷前、10% は SAT 成功後に保持されます。
-
取引のないサプライヤーへの多額の前払いは避けてください。すべての配達リスクをあなたに移転します
-
高額の初回注文には信用状を使用し、合意された出荷書類によって支払いが開始されます
-
保持: 試運転後 60 ~ 90 日間 5 ~ 10% を保持するため、起動時に見つかった欠陥はアカウントが閉鎖される前に修正されます。
最も重要な条項:受け入れテストと保持金。 FAT/SAT の合格基準がなければ、欠陥のあるシステムを到着時に拒否することはできません。留保金がなければ、サプライヤーに全額支払われた後はほとんど影響力がありません。これらを合わせると、契約の中で最も安価な保険になります。
フェーズ 7: 最終署名前チェックリスト
署名する前に、ファイルを目の前にしてこのリストを確認してください。記憶に頼るのではなく、初期のフェーズが完了していることを確認します。
-
提案はフェーズ 1 のベースライン (範囲、モデル、構成) と一致しており、すべての行が受け入れられるか、書面による例外が設けられています。
-
紙によるスコアリングは完了し、すべての入札者に対してファイルされ、理由が記録されます
-
証明書は最新のモデル固有であり、プロジェクトに必要なシステムレベルの証明書が含まれています。検証は文書化されています ( 認証ガイド)
-
オンサイトまたはリモートで工場検証が完了し、参照プロジェクトに連絡済み ( 監査ガイド)
-
同じ容量と保証に基づいて最終候補企業の TCO を比較しました
-
契約では、両方の保証、容量テスト、救済策、およびローカル サービスを定義します。
-
FAT/SAT の受け入れ基準、配達遅延ペナルティ、支払いスケジュール、および保持が合意されています
-
保険適用は、UL 9540A 条件を含め、書面で確認されます。
-
成果物、文書、スペアパーツ、トレーニングは契約書に記載されています
-
生産が完了する前に、UN3480/UN3481 に基づく貨物運送業者の受け入れが確認される
マルチプロジェクト開発者向けの調達戦略
年に複数のプロジェクトを実行する開発者と EPC は、毎回ゼロから始める必要はありません。調達を反復可能なプロセスに変えます。
-
大量価格設定、固定リードタイム、およびプロジェクトごとに終了する事前に合意された保証条件に関するフレームワーク契約を交渉します。
-
プロジェクト全体で 1 つまたは 2 つの構成を標準化することで、エンジニアリング、予備品、トレーニングのコストを削減し、運用に慣れておくことができます。
-
現在の証明書とテストレポートを使用して証明書ライブラリを構築し、各プロジェクトの許可パックを数日で組み立てられるようにします
-
第三者による検査関係を事前に確立し、出荷前検査範囲を継続する
-
スコアカードを使用してサプライヤーのパフォーマンス (納期厳守、欠陥、保証対応、効率など) を追跡し、次回の更新時に使用します。
目標は、納期のプレッシャーにさらされた 1 回限りの交渉から、プロジェクトが落札される前にサプライヤー、構成、商業条件がすでに解決されている、リスクの低い日常的な交渉に調達を移行することです。
責任ある調達とESGへの配慮
責任ある調達は以前は ESG チェックボックスでした。これは、特に EU 向けに電池を販売するための規制条件となりつつあり、ネットゼロを約束する企業や公益事業の購入者からの要求事項となっています。
EU 電池規制 (2023/1542) では、サプライチェーンのデューデリジェンス、電池パスポート、コバルト、リチウム、ニッケル、鉛のリサイクル含有量の最低量、二酸化炭素排出量の宣言、回収と回収の義務が段階的に導入されています。同様のルールと開示の期待は他の市場にも存在するか、出現しつつあります。
責任ある調達の対象となるもの
-
児童労働や強制労働を伴わない、リチウム、コバルト、ニッケル、マンガン、グラファイトの倫理的な抽出
-
文書化されたリスク評価と軽減を伴う、OECD ガイダンスに沿ったサプライチェーンのデューデリジェンス
-
セル内のリサイクルされたコンテンツと、主張されたパーセンテージを検証するためのルート
-
原材料から製造までのバッテリーの二酸化炭素排出量
-
使用終了時の収集、引き取り、リサイクルの手配
-
バッテリーパスポート、または材料、性能、デューデリジェンスデータを記録した同等のデジタル記録
RFQ で尋ねるべき質問
-
OECD ガイドラインに沿ったサプライチェーンのデューデリジェンス ポリシーを運用していますか。それを確認できますか?
-
第三者による責任ある調達の認証または監査が行われているのはどれですか?また、それを発行したのは誰ですか?
-
どのようなリサイクル コンテンツを提供できますか?また、それはどのように検証されますか?
-
バッテリーモデルの二酸化炭素排出量の宣言を提供してもらえますか?
-
バッテリーパスポートをどのようにサポートし、どのようなデータを提供しますか?
-
仕向地市場ではどのような回収とリサイクルの約束が適用されますか?
-
環境や人権に重大なリスクをもたらすと判明したサプライヤーにどのように対処しますか?
公開入札に参加しているプロジェクトや大企業のオフテイカーに供給しているプロジェクトの場合、ここでの回答が弱ければ、たとえ技術的条件や商業的条件が強い場合でも、入札が失格になる可能性があります。 RFQ の早い段階で質問してください。そうすれば、土壇場での争奪戦ではなく、評価の一部となります。
関連リソース
-
BESS サプライヤーの選び方: 7 つの主要基準— 選択基準、サプライヤーの資格、および加重スコアリング テーブル
-
BESS 工場監査ガイド— オンサイトおよびリモート検証、フロアウォーク、信頼できる証拠と危険な証拠
-
BESS 認証ガイド— UL 1973、UL 9540/9540A、IEC、CE、および UN38.3 の説明
-
BESS 調達ガイド— バッテリーエネルギー貯蔵システムの仕組みと使用場所
-
LiFePO4 バッテリーの B2B 調達ガイド— エネルギー貯蔵、ゴルフ カート、船舶、RV などにわたる調達
-
LiFePO4 バッテリー出荷認証ガイド— UN3480/UN3481、梱包、および運送業者の要件
-
48V ラックマウント LiFePO4 バッテリー ガイド— ラック モジュール、サイジング、およびプロジェクト購入者の仕様
-
LiFePO4 バッテリー寿命ガイド— サイクル寿命、劣化、使用パターンによる変化
よくある質問
BESS 調達で最も重要なステップは何ですか?
価格を比較する前に、要件を定義し、システムレベルの認定を確認します。プロジェクトが許可と保険のために UL 9540 および UL 9540A を必要とし、サプライヤーがコンポーネントレベルの証明書しか保有していない場合、価格上の利点はそれを解決しません。フェーズ 1 で要件ベースラインを作成し、フェーズ 4 で発行機関のデータベースと照合して証明書を検証します。当社の認定ガイドでは、どの証明書がどの質問に答えるかを説明しています。
最低価格の BESS サプライヤーを選択する必要がありますか?
低価格によりリスクが高くなったり、範囲が狭くなったりする場合はそうではありません。見積もりを使用可能な kWh あたりのコストに正規化し、総所有コストを比較します。価格は若干高くなりますが、サイクル寿命が長く、効率が高く、検証済みの証明書があり、強制的な保証を備えているサプライヤーは、多くの場合、10 年以上のコストが安くなります。フェーズ 5 の例は、最低価格の入札がどのようにして使用可能な kWh あたり最も高価になるかを示しています。
BESS の調達には通常どのくらい時間がかかりますか?
一般的なプロセスでは、要件ベースラインの開始から契約への署名までに 8 ~ 12 週間かかります。要件の定義に約 1 ~ 2 週間、特定と候補リストの作成に 2 ~ 3 週間、RFQ と見積に 1 ~ 2 週間、評価と監査に 2 ~ 4 週間、TCO と契約交渉に 1 ~ 2 週間かかります。サプライヤー、注文サイズ、構成が標準かカスタムかによって、生産と配送にはさらに 8 ~ 16 週間かかります。建築許可と送電網接続のスケジュールは、多くの場合、機器のリードタイムよりも長くかかるため、これらを並行して開始します。
BESS の機器調達とは何ですか?また、標準調達との違いは何ですか?
BESS の機器調達では、ストレージ システムを個別の部品としてではなく、統合システムとして調達します。主な違いは、システムレベルの認証と責任です。バッテリー、PCS、EMS、エンクロージャ、熱システムと防火システムは連携して動作する必要があり、多くの市場では、UL 9540A 熱データを含む完全なシステムとして UL 9540 に準拠する必要があります。認定コンポーネントを個別に購入して組み立てても、認定システムは作成されず、統合のリスクが残ります。サプライヤーが認定された委託システムまたはコンポーネントのみを納入するかどうかを RFQ で定義します。
BESS サプライヤーの提案ではどのような危険信号に注意すべきですか?
一般的な警告サインは、保留中または期限切れの証明書、見積モデルに固有ではない証明書、テストレポートやセルソースの共有を嫌がる、検証可能な参考資料の欠如、工場訪問やライブビデオの拒否、説明のない他のすべての入札よりもはるかに低い価格、すぐに高額な手付金を支払うよう圧力をかけることなどです。完全なリストとそれぞれが明らかにする内容は、信頼できるサプライヤーと危険なサプライヤーを区別する工場監査ガイドに記載されています。主張の検証を求められたときに防御的になるサプライヤーは、それ自体が兆候です。
BESSの出荷前に第三者による検査が必要ですか?
商業および実用規模のプロジェクトの場合は、少なくとも最初の注文では可能です。出荷前検査では、構成、数量、仕上がり、BMS 設定、安全性テスト、および文書を PO と照合してチェックします。その費用は通常 500 ドルから 1,500 ドルで、モジュールのコンテナを返品または交換するよりもはるかに安価です。スコアリングされたサプライヤーとの枠組み合意に基づくその後のコールオフでは、バイヤーは検査をサンプリングに減らすかスキップすることがよくあります。監査ガイドでは、サードパーティの監査がお客様自身の訪問にどのように適合するかを説明します。
BESS の責任ある調達とは何ですか? それがなぜ重要ですか?
これは、デューデリジェンス、リサイクル内容、炭素と回収の約束、およびバッテリーパスポートに必要なデータに基づいて、バッテリー材料が許容可能な環境、労働、人権条件下で抽出および処理されていることを確認することを意味します。 EU 電池規制によりその一部が販売の法的条件となっており、公開入札や大企業の購入者は文書化された証拠をますます要求しているため、これは重要です。回答が特典の一部となるように、RFQ 内の責任ある調達セクションで質問してください。
複数のプロジェクトに対する BESS 調達戦略を策定するにはどうすればよいですか?
選択と監査を通じて 2 社または 3 社のサプライヤーを事前に認定し、ボリューム価格と固定リードタイムを伴うフレームワーク契約に署名し、1 つまたは 2 つの構成で標準化し、最新の認証ライブラリを維持し、継続的なサードパーティ検査を設定し、納入ごとにサプライヤーをスコアリングします。これにより、繰り返される 1 回限りの交渉がコールオフプロセスに変わり、リードタイムとリスクの両方が削減されます。年に 2 つまたは 3 つ以上のプロジェクトが発生するようになったら、戦略を構築する価値があります。
まとめ
BESS の調達は 7 段階のプロセスとして機能します。順序どおりに実行し、すべての入札者間で基準、検証、事務処理の一貫性を保ちます。
-
最初に要件を定義し、すべてのサプライヤーに同じ技術的、商業的、およびコンプライアンスのベースラインを提供します
-
固定の審査基準を使用して3 ~ 5 社のサプライヤーを最終候補に挙げ、共通の範囲と見積もり形式で 1 つの RFQ を発行します。
-
3 つの段階で評価します: 紙のスコアリング、証明書と工場の検証、サンプルまたは最初のバッチのチェック
-
価格ではなく TCO を、使用可能な kWh あたりのコストに正規化して比較します。最安の見積もりが最安のシステムであることはほとんどありません
-
明確な保証、配送、支払い条件とともに、受入テストと保管料の支払いを契約に含めます
-
繰り返しのプロジェクトの場合は、サプライヤーを事前に認定し、フレームワーク契約と標準化された構成を使用します。
-
EU 電池規制または企業バイヤーが適用される場合、責任ある調達をオプションではなく要件として扱います。
最も一般的な高額な間違いは、同じ基準に基づいて構築されたことがない見積もりを比較した後、前払い価格で落札することです。構造化されたプロセスでは、最初に数週間余分にコストがかかり、後ではるかにコストがかかる障害、紛争、交換を防ぎます。
Enerbe は、UL 1973、UL 9540、IEC 62619、CE、および UN38.3 の文書を備えた商用、産業、および実用規模の貯蔵用の LiFePO4 バッテリー システムを供給し、テクニカル パック、証明書検証、工場監査、および試運転サポートでインテグレータと EPC をサポートします。卸売価格やカスタム構成については、 当社のエンジニアリング チームにお問い合わせください。
この記事の調達分析は、15 年以上のバッテリー製造と B2B 供給の経験に基づいた、Enerbe の独自の見解です。
